28.07.2023

Ход строительства SMART Восстановления (28.07.2023)

Ведутся работы по:

1 секция:

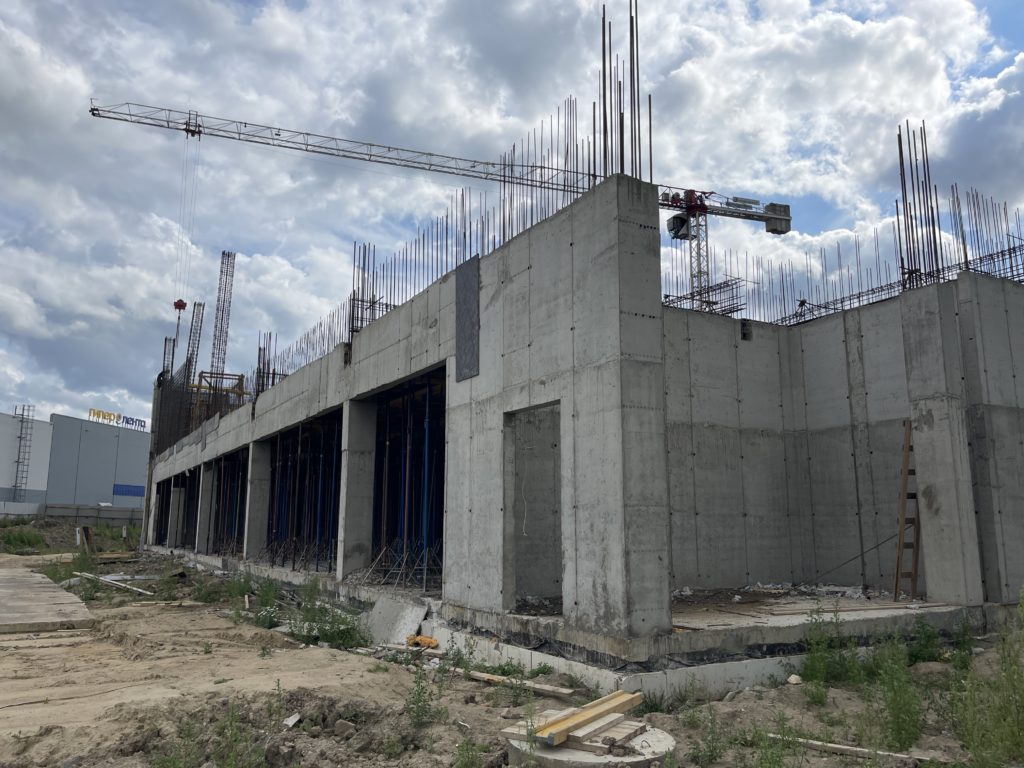

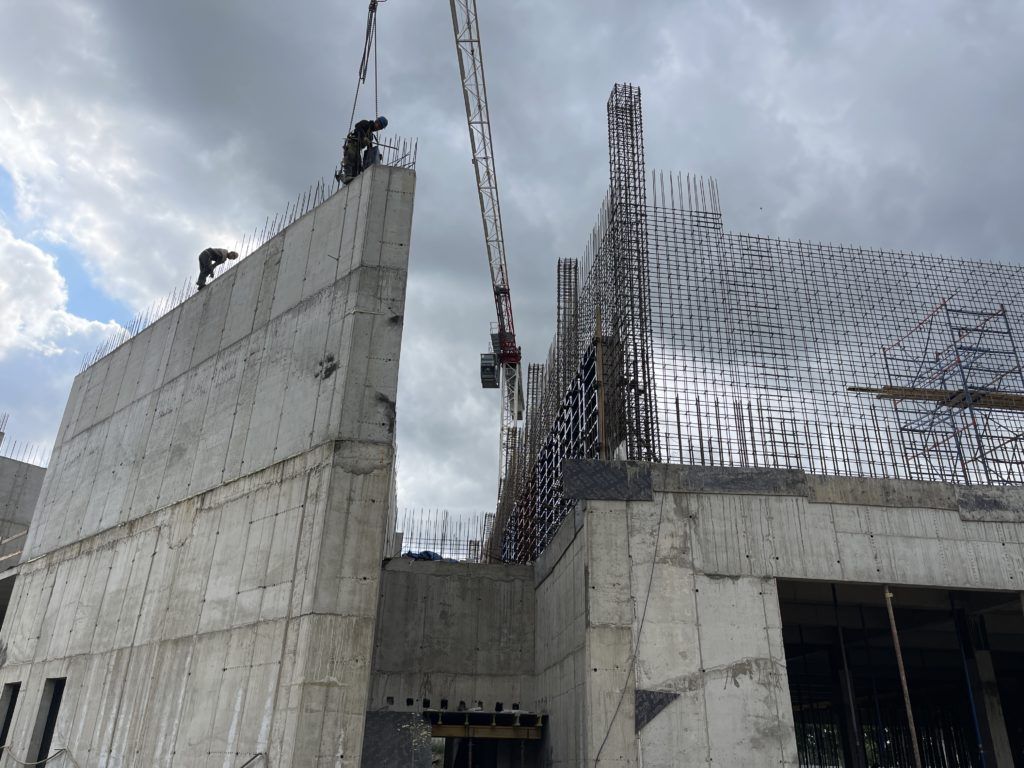

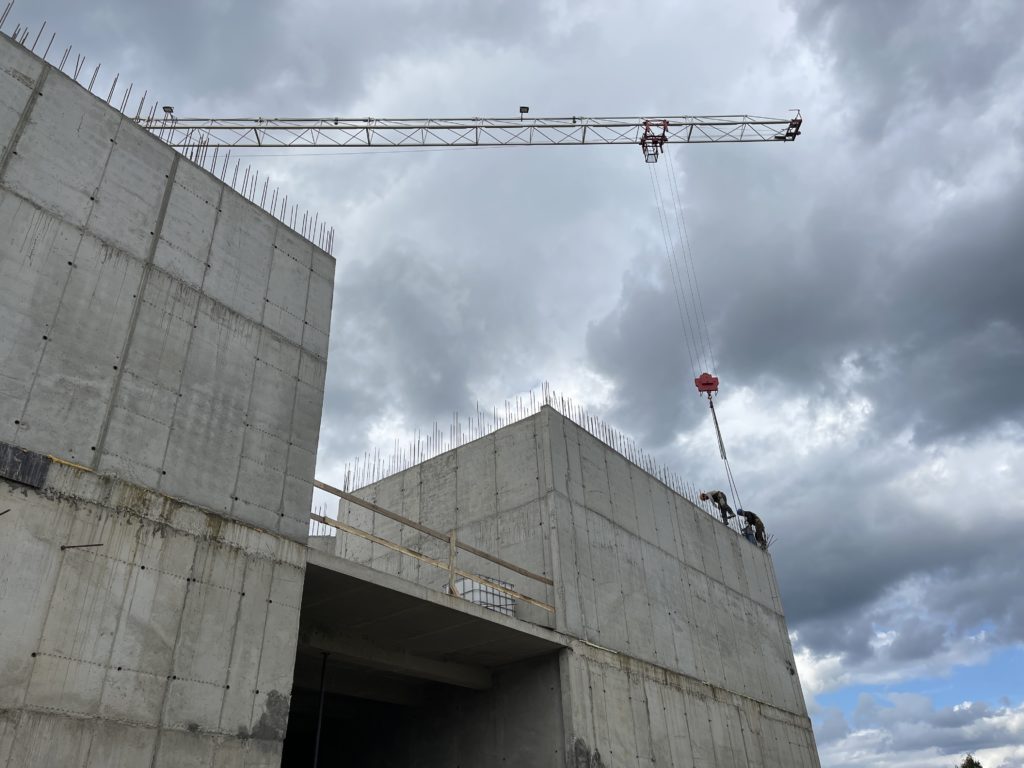

— армированию стен и колонн — 100%;
— бетонированию стен и колонн на отметке +5 330 — 90%;

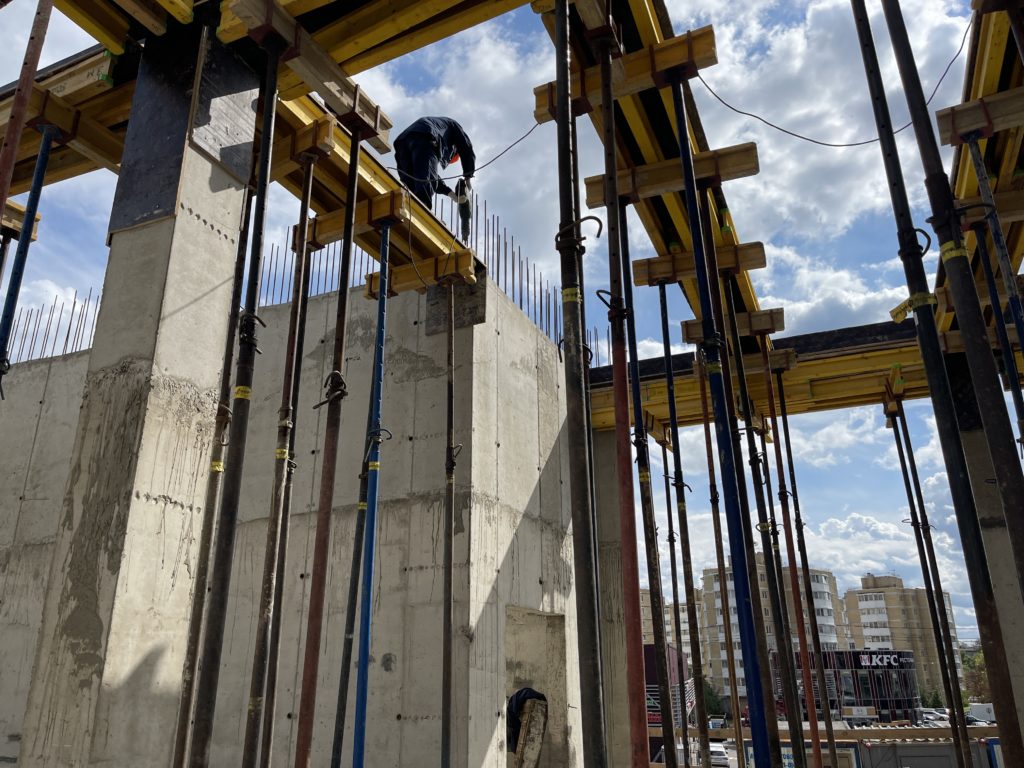

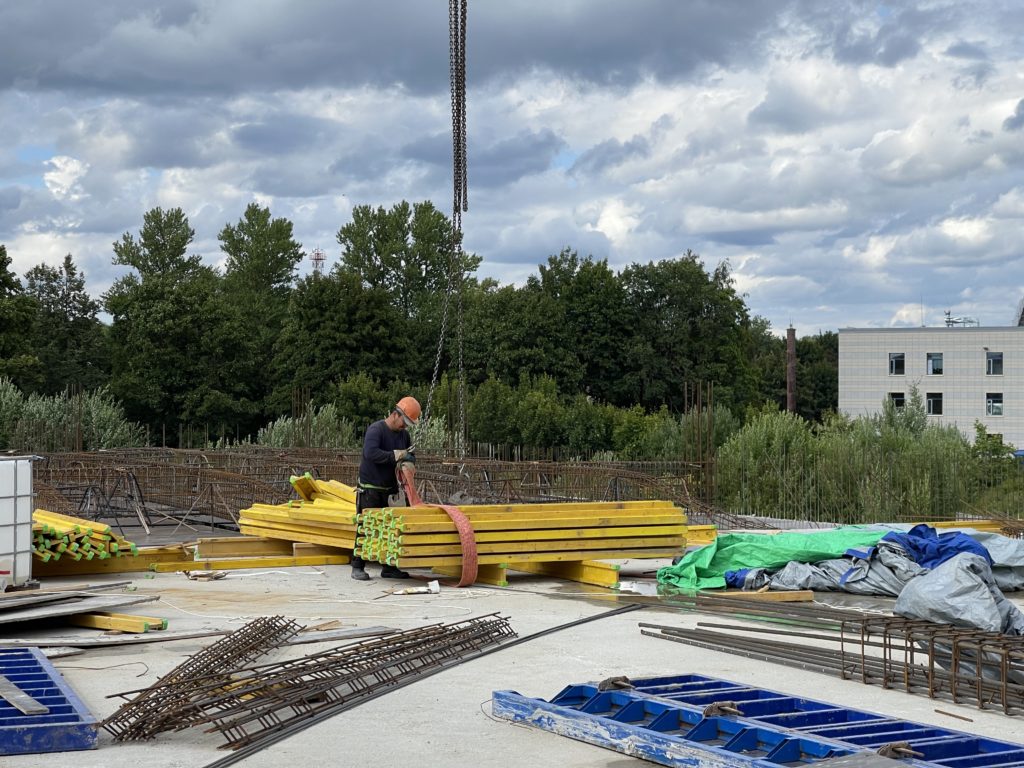

— монтажу опалубки перекрытия на отметке +10 550 — 50%.

2 секция:
— монтажу опалубки плиты перекрытия;

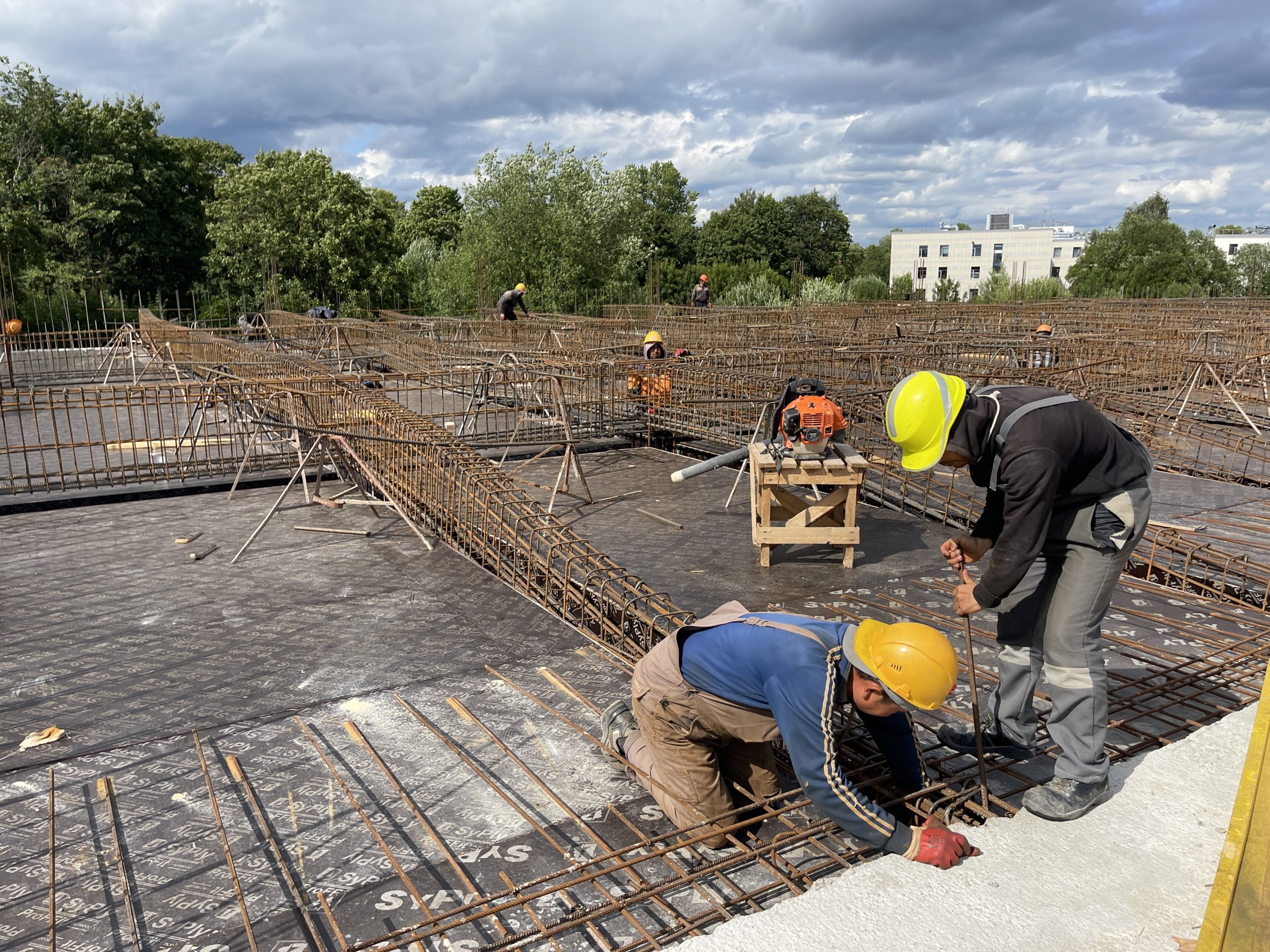

— армированию плиты перекрытия;
— бетонированию плиты перекрытия — 100%;
— армированию стен и колонн на отметке +5 330 — 30%.

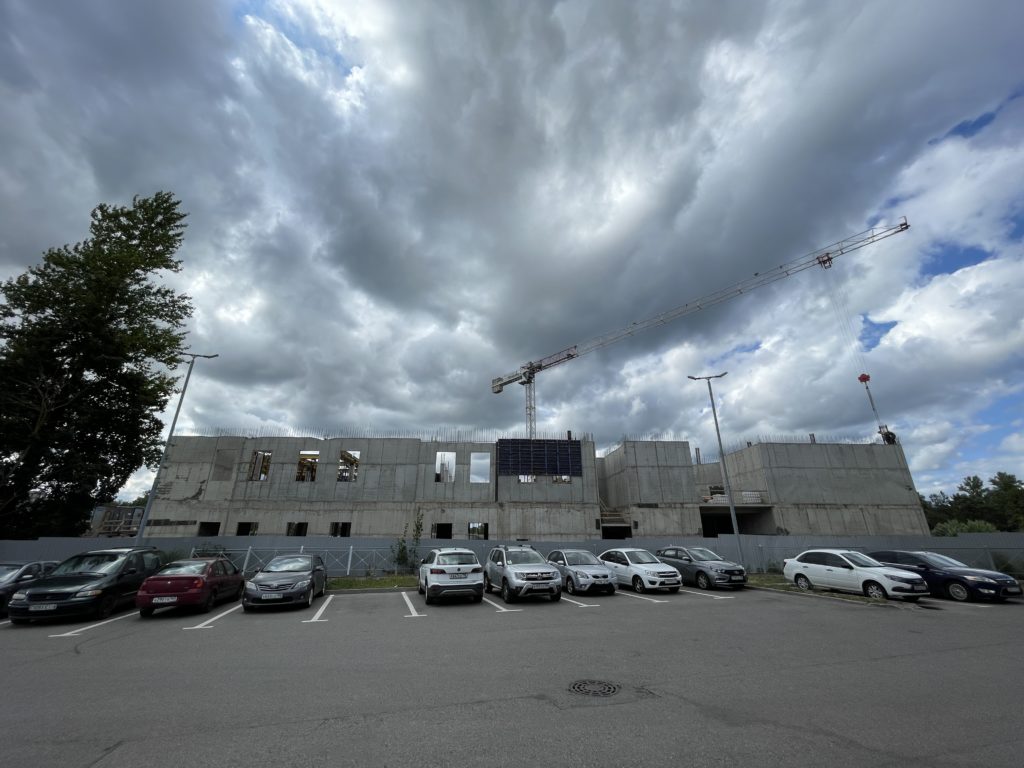

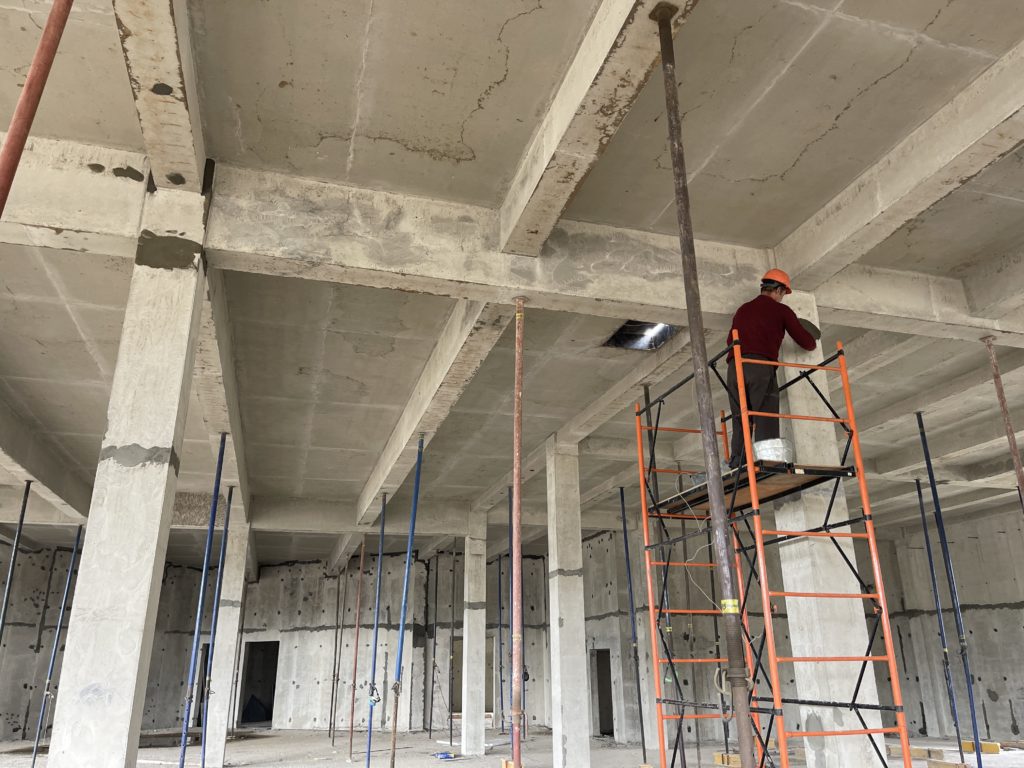

Плита перекрытия над 1 этажом забетонирована на 100% (пол 2 этажа).
