Ход строительства SMART Гранитная. Июль 2025.


Выполнены работы:
Откопка котлована 100%
• бетонирование подбетонки под фундаментную плиту- 100%;

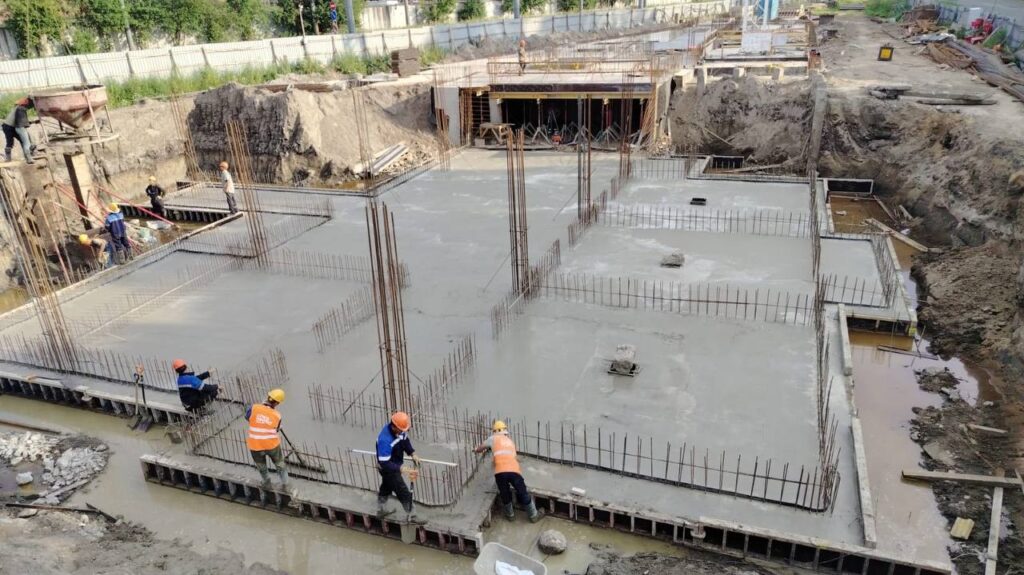

• армирование и бетонирование фундаментной плиты- 100%;
• армирование и бетонирование фундамента под башенный кран- 100%;

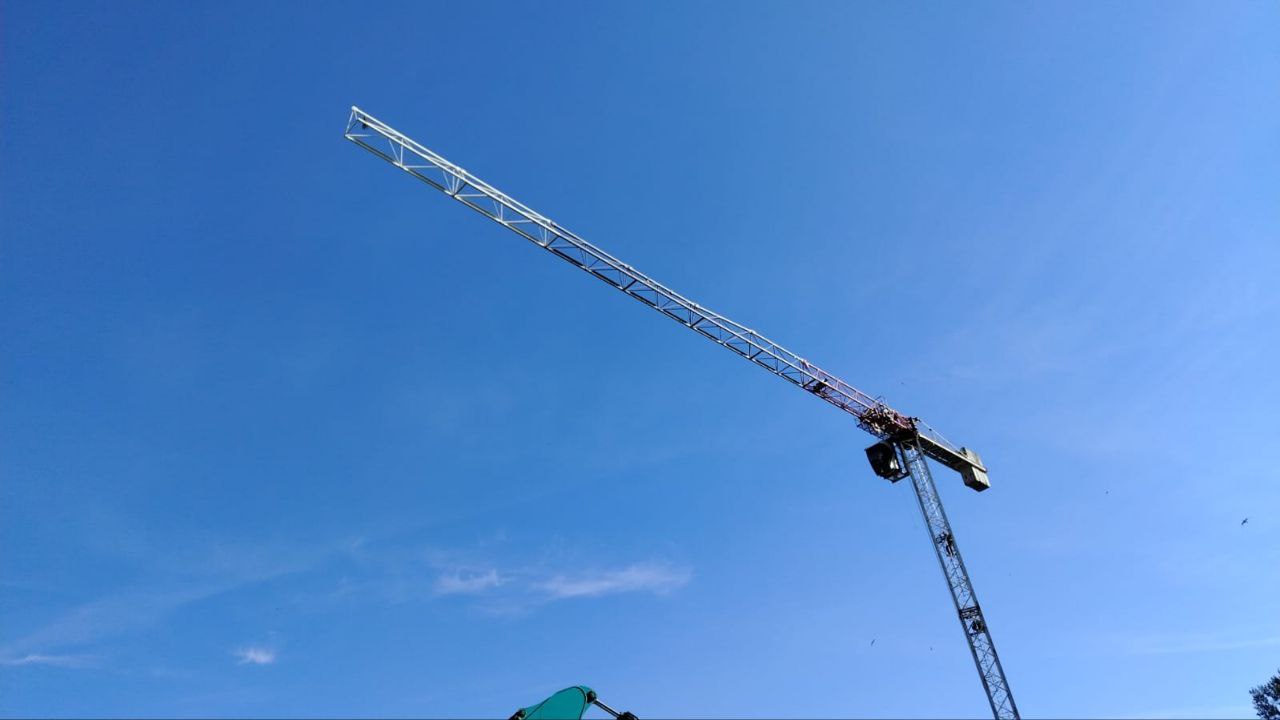

• монтаж башенного крана и запуск в работу- 100%.
Продолжаются работы по:

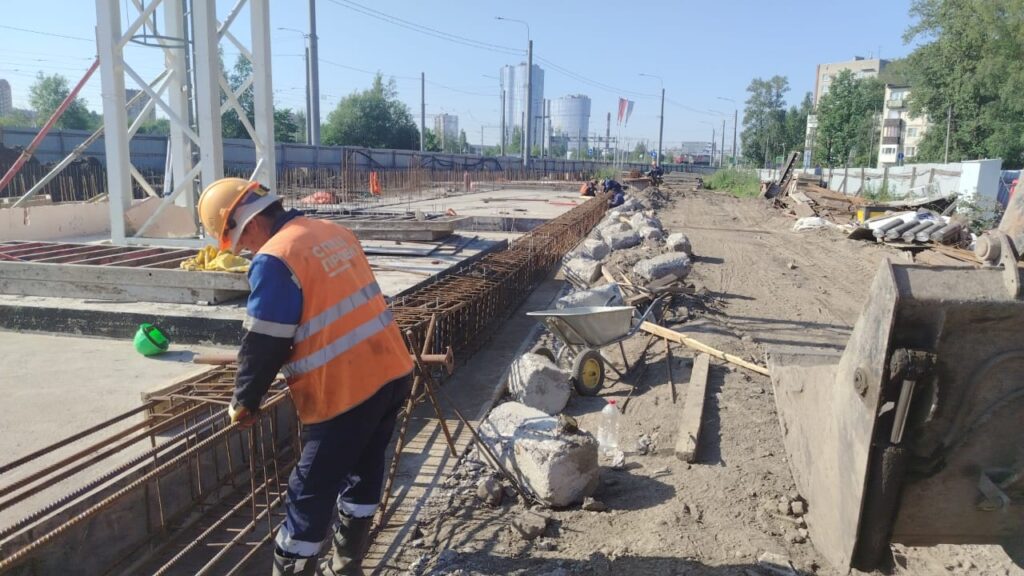

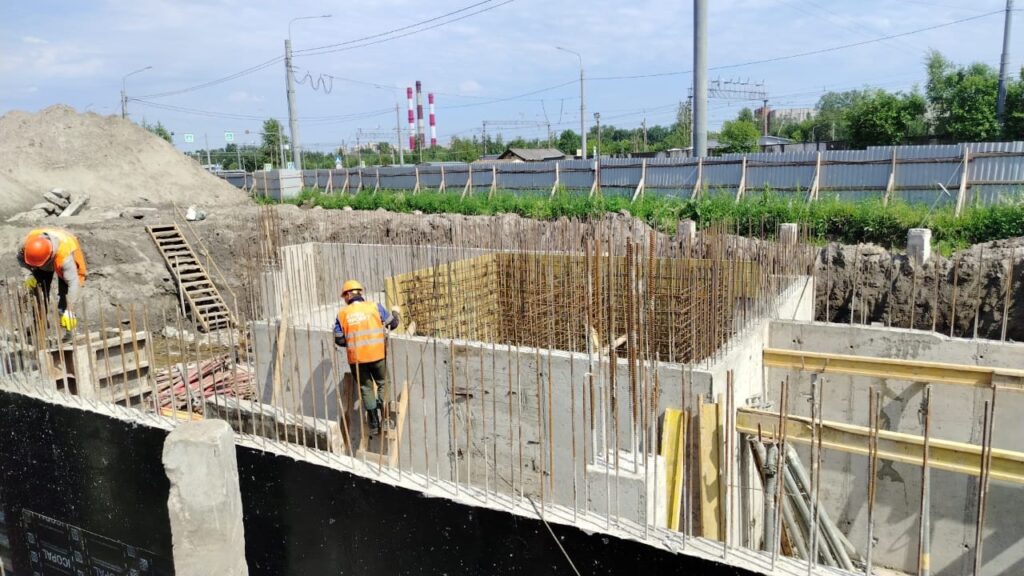

• армированию и бетонированию стен подвала- 70%;

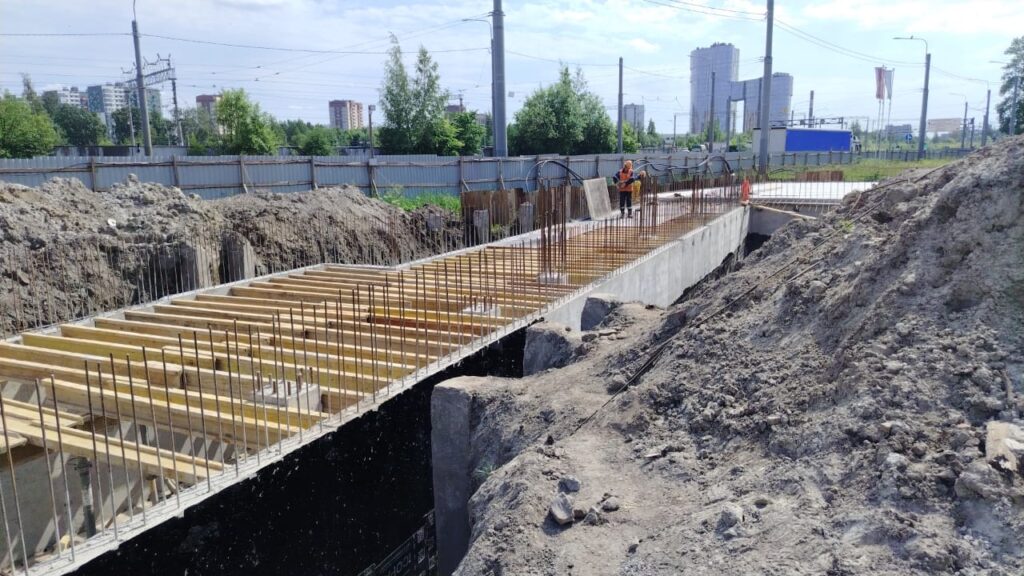

• монтажу опалубки плиты перекрытия над подвалом- 70%;
• армированию и бетонированию плиты перекрытия- 20%;
• гидроизоляции стен подвала- 70%;
• обратной засыпке пазух котлована- 60%;
• подбетонке под плиты перекрытия на отметки -0.120- 60%.
